Pozwolenie na budowę krok po kroku – kompletny poradnik na

Pozwolenie na budowę to decyzja administracyjna, którą wydaje starosta lub prezydent miasta na prawach powiatu i która zezwala na legalne rozpoczęcie prac budowlanych. Bez niej – lub bez skutecznego zgłoszenia budowy – każda robota budowlana na działce jest samowolą budowlaną, niezależnie od tego, jak daleko posunięta jest inwestycja.

Cała procedura składa się z kilku etapów, które trzeba przejść po kolei: od sprawdzenia statusu działki, przez zamówienie projektu, aż po złożenie kompletnego wniosku w urzędzie. Poniżej znajdziesz dokładny plan działania, aktualny na 2026 rok, wraz z informacją o zmianach, które od 1 września 2026 roku wpływają na wydawanie decyzji o warunkach zabudowy.

Najważniejsze informacje w skrócie

  • Pozwolenie na budowę wydaje starostwo powiatowe lub urząd miasta na prawach powiatu, w terminie do 65 dni od złożenia kompletnego wniosku.
  • Dla domu jednorodzinnego, którego obszar oddziaływania mieści się na działce, można zamiast pozwolenia skorzystać ze zgłoszenia budowy (21 dni na sprzeciw urzędu).
  • Opłata skarbowa za wydanie decyzji o pozwoleniu na budowę budynku mieszkalnego jest zwolniona z opłaty – realne koszty generuje przygotowanie dokumentacji.
  • Od 1 września 2026 roku nowe wnioski o warunki zabudowy muszą być zgodne z planem ogólnym gminy, jeśli gmina go uchwaliła.
  • Budowa bez wymaganych formalności grozi nakazem rozbiórki i wysoką opłatą legalizacyjną.
 Infografika przedstawiająca kluczowe informacje o pozwoleniu na budowę w roku

Pozwolenie na budowę czy zgłoszenie budowy – co wybrać?

Zgłoszenie budowy to uproszczona procedura, w której budowę można rozpocząć po 21 dniach, jeśli urząd nie wniesie sprzeciwu. Pozwolenie na budowę to pełna decyzja administracyjna, wydawana w terminie do 65 dni, wymagana wtedy, gdy inwestycja jest bardziej złożona lub oddziałuje poza granice działki.

Od kilku lat dom jednorodzinny do 70 m² można wybudować na podstawie samego zgłoszenia, bez konieczności zatrudniania kierownika budowy. Dotyczy to również większych domów budowanych na własne potrzeby mieszkaniowe, jeśli spełnione są dodatkowe warunki ustawowe. Mimo to wielu inwestorów świadomie wybiera klasyczne pozwolenie – banki finansujące budowę kredytem hipotecznym częściej wymagają właśnie tego dokumentu.

KryteriumZgłoszenie budowyPozwolenie na budowę
Czas oczekiwania21 dni (milcząca zgoda)do 65 dni (decyzja)
Kierownik budowyNieobowiązkowy dla domu do 70 m²Obowiązkowy
Zakres zastosowaniaDom, którego oddziaływanie mieści się na działceKażda inwestycja, także bardziej złożona
Projekt budowlanyWymaganyWymagany
Możliwość przeniesienia decyzji na inną osobęOgraniczonaTak
Akceptacja przez banki przy kredycie hipotecznymRzadziej wystarczającaStandardowo akceptowana

Pozwolenie na budowę krok po kroku

Poniższe kroki dotyczą typowej inwestycji – budowy domu jednorodzinnego na działce budowlanej. Kolejność ma znaczenie: pominięcie któregoś etapu zwykle wydłuża cały proces.

Krok 1: Sprawdź status działki – MPZP, WZ i plan ogólny gminy

Zanim kupisz projekt domu, sprawdź w urzędzie gminy, czy działka jest objęta miejscowym planem zagospodarowania przestrzennego (MPZP). Jeśli tak, pobierz wypis i wyrys z planu – określa on m.in. linię zabudowy, maksymalną wysokość budynku i wskaźnik powierzchni zabudowy.

Jeśli działka nie ma MPZP, musisz wystąpić o decyzję o warunkach zabudowy (WZ). Procedura ta trwa zwykle od kilku tygodni do kilku miesięcy, a od 1 września 2026 roku jej przebieg zależy dodatkowo od tego, czy gmina uchwaliła plan ogólny – więcej na ten temat piszemy w dalszej części artykułu.

Krok 2: Zamów mapę do celów projektowych i badania gruntu

Geodeta sporządza aktualną mapę sytuacyjno-wysokościową w skali 1:500. To na niej architekt naniesie później projekt budynku. Warto przy tej okazji zlecić badania geotechniczne – informacja o nośności gruntu i poziomie wód gruntowych pozwala uniknąć kosztownych błędów przy projektowaniu fundamentów.

Krok 3: Kup i zaadaptuj projekt budowlany

Możesz wybrać gotowy projekt z katalogu pracowni architektonicznej albo zamówić projekt indywidualny. Zgodnie z obowiązującymi przepisami projekt budowlany składa się z trzech części: projektu zagospodarowania działki, projektu architektoniczno-budowlanego oraz projektu technicznego.

Gotowy projekt musi przejść adaptację – wykonuje ją uprawniony architekt, dopasowując dokumentację do stref wiatrowych i śniegowych, warunków gruntowych oraz zapisów MPZP lub WZ. Ten etap zwykle trwa od kilku do kilkunastu tygodni.

Krok 4: Uzyskaj warunki techniczne dostawy mediów

Wystąp do dostawców prądu, wody, gazu i kanalizacji o wydanie warunków technicznych przyłączenia działki do sieci. Dokumentacja przyłączy musi zostać uzgodniona na naradzie koordynacyjnej w starostwie, aby sieci uzbrojenia terenu nie kolidowały ze sobą.

Jeśli działka leży w pobliżu obiektu zabytkowego lub na terenie chronionym przyrodniczo, na tym etapie może być też potrzebna dodatkowa opinia konserwatora zabytków lub organu ochrony środowiska.

Krok 5: Skompletuj dokumenty do wniosku

Do wniosku o pozwolenie na budowę dołącz:

  1. trzy egzemplarze projektu budowlanego wraz z wymaganymi uzgodnieniami,
  2. oświadczenie o prawie do dysponowania nieruchomością na cele budowlane,
  3. decyzję o warunkach zabudowy lub wypis i wyrys z MPZP,
  4. warunki techniczne dostawy mediów,
  5. zaświadczenie o uprawnieniach projektanta.

Brak choćby jednego z tych dokumentów oznacza wezwanie do uzupełnienia braków, co realnie wydłuża cały proces o kilka tygodni.

Krok 6: Złóż wniosek w starostwie lub urzędzie miasta

Wniosek składasz w wydziale architektury i budownictwa starostwa powiatowego lub urzędu miasta na prawach powiatu, właściwego dla lokalizacji działki. Dokumenty możesz złożyć osobiście lub elektronicznie przez portal e-Budownictwo, korzystając z profilu zaufanego – to rozwiązanie coraz częściej wybierają inwestorzy, bo skraca czas oczekiwania na pierwszy kontakt z urzędnikiem.

Krok 7: Poczekaj na decyzję i jej uprawomocnienie

Urząd ma ustawowo do 65 dni na wydanie decyzji, licząc od dnia złożenia kompletnego wniosku. Po wydaniu decyzji musi ona jeszcze się uprawomocnić – trwa to zwykle około dwóch tygodni, jeśli żadna ze stron postępowania się nie odwoła.

Krok 8: Dopełnij formalności przed rozpoczęciem robót

Zanim wbijesz łopatę, zarejestruj dziennik budowy w urzędzie i zatrudnij kierownika budowy, który złoży oświadczenie o przyjęciu obowiązków. Następnie zawiadom Powiatowy Inspektorat Nadzoru Budowlanego o zamierzonym terminie rozpoczęcia robót – budowę możesz rozpocząć dopiero po skutecznym zgłoszeniu tego faktu.

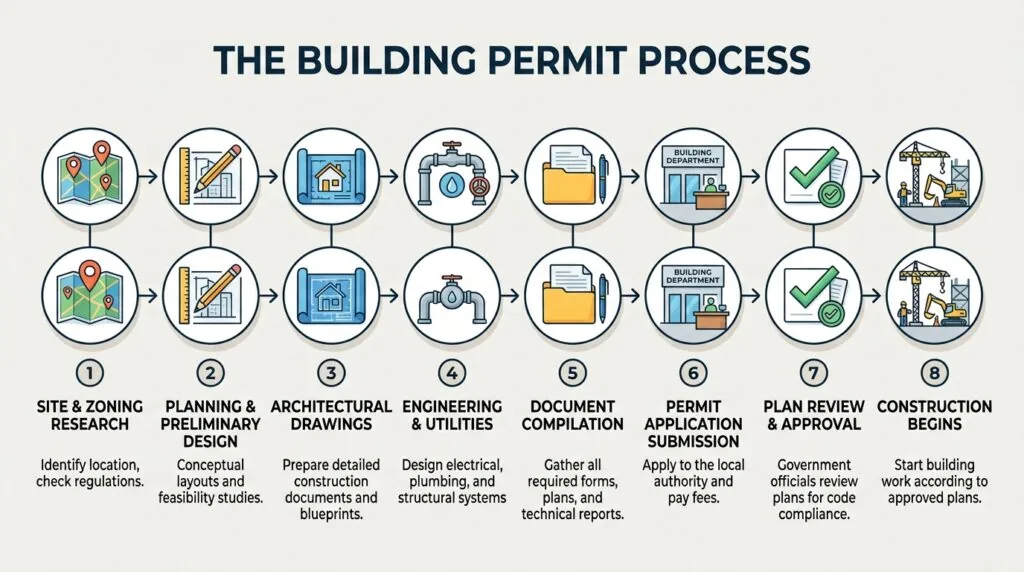

Diagram przedstawiający kolejne kroki procedury uzyskania pozwolenia na budowę

Jakie dokumenty są potrzebne do pozwolenia na budowę?

Pełny komplet dokumentów obejmuje: projekt budowlany (3 egzemplarze), oświadczenie o prawie do dysponowania nieruchomością, decyzję WZ lub wypis z MPZP, warunki techniczne mediów, zaświadczenie o uprawnieniach projektanta oraz – w razie potrzeby – decyzję o wyłączeniu gruntu z produkcji rolnej lub uzgodnienie zjazdu z drogi publicznej. Dla działek rolnych lub leżących na terenach zalewowych urząd może zażądać dodatkowych opinii.

Ile trwa i ile kosztuje uzyskanie pozwolenia na budowę?

Urząd ma ustawowo do 65 dni na wydanie decyzji od momentu złożenia kompletnego wniosku. W praktyce, jeśli dokumentacja jest kompletna od razu, decyzja często zapada szybciej – opóźnienia wynikają najczęściej z braków formalnych, które trzeba uzupełniać.

Samo wydanie decyzji o pozwoleniu na budowę budynku mieszkalnego jest zwolnione z opłaty skarbowej. Realne koszty generuje przygotowanie dokumentacji projektowej.

PozycjaSzacunkowy koszt
Opłata skarbowa za decyzję (budynek mieszkalny)0 zł
Mapa do celów projektowych1000–1500 zł
Gotowy projekt domu3000–8000 zł
Adaptacja projektu do działki2500–5000 zł
Wypisy i wyrysy z rejestru gruntów50–100 zł

Ile ważne jest pozwolenie na budowę?

Decyzja o pozwoleniu na budowę zachowuje ważność przez 3 lata od dnia, w którym stała się ostateczna. W tym czasie inwestor musi faktycznie rozpocząć budowę – za taki moment uznaje się pierwszy wpis w dzienniku budowy. Jeśli prace zostaną przerwane na dłużej niż 3 lata, pozwolenie wygasa i konieczne jest uzyskanie nowej decyzji.

Plan ogólny gminy od 1 września 2026 – co się zmienia

Od 1 września 2026 roku nowe wnioski o wydanie decyzji o warunkach zabudowy muszą być zgodne z planem ogólnym gminy, jeśli gmina taki plan uchwaliła. Plan ogólny to nowy dokument planistyczny, który zastępuje dotychczasowe studium uwarunkowań i kierunków zagospodarowania przestrzennego – wyznacza on m.in. obszary uzupełnienia zabudowy, czyli tereny, na których w ogóle można się starać o warunki zabudowy.

Ministerstwo Rozwoju i Technologii potwierdza, że prawomocna decyzja WZ wydana przed wejściem w życie planu ogólnego nadal może stanowić podstawę do uzyskania pozwolenia na budowę, nawet jeśli jej ustalenia różnią się od nowego planu. Problem dotyczy przede wszystkim osób, które dopiero planują złożyć wniosek o WZ po tej dacie – w gminie bez uchwalonego planu ogólnego nowe wnioski mogą być rozpatrywane negatywnie lub zawieszane do czasu jego przyjęcia.

Warto też pamiętać, że nowe decyzje WZ wydane po wejściu reformy w życie obowiązują co do zasady przez 5 lat, a nie bezterminowo jak dotychczas. Jeśli planujesz inwestycję rozłożoną w czasie, ten termin trzeba uwzględnić już na etapie planowania budżetu i harmonogramu.

Sam plan ogólny nie jest jednak podstawą do wydania pozwolenia na budowę – to nadal robi MPZP lub decyzja WZ. Plan ogólny wpływa wyłącznie na to, czy i na jakich warunkach nową decyzję WZ w ogóle da się uzyskać.

Urzędnik analizuje plan ogólny gminy przed wydaniem decyzji o warunkach zabudowy

Co grozi za budowę bez pozwolenia

Rozpoczęcie robót budowlanych bez wymaganego pozwolenia lub skutecznego zgłoszenia to samowola budowlana. Grozi za to nakaz rozbiórki obiektu oraz opłata legalizacyjna, która może sięgać nawet kilkuset tysięcy złotych, w zależności od rodzaju i wielkości budynku. Sankcja obowiązuje niezależnie od tego, czy budowa trwa od kilku miesięcy, czy zakończyła się kilkanaście lat temu.

Prowadzenie robót niezgodnie z zatwierdzonym projektem – tak zwane istotne odstąpienie – również wymaga formalnej zmiany decyzji o pozwoleniu na budowę. Wstrzymanie i ponowne uruchomienie prac w takiej sytuacji może potrwać wiele miesięcy.

Najczęstsze błędy przy składaniu wniosku

Najczęstszą przyczyną opóźnień jest niekompletna dokumentacja – brakujący wypis z rejestru gruntów, nieaktualne warunki techniczne mediów albo pominięcie decyzji o wyłączeniu gruntu z produkcji rolnej przy działkach rolnych. Każdy taki brak oznacza wezwanie urzędu do uzupełnienia, co wydłuża oczekiwanie na decyzję nawet o kilka miesięcy.

Drugim częstym błędem jest rozpoczęcie projektowania domu przed sprawdzeniem MPZP lub WZ. Jeśli projekt nie spełnia lokalnych wskaźników zabudowy, trzeba go poprawiać, co kosztuje dodatkowy czas i pieniądze. Dlatego krok 1 – weryfikacja działki – zawsze powinien poprzedzać zakup projektu.

FAQ – najczęściej zadawane pytania

Czy do zgłoszenia budowy też potrzebny jest projekt?

Tak. Zgłoszenie budowy domu jednorodzinnego wymaga dołączenia projektu budowlanego – projektu zagospodarowania działki oraz projektu architektoniczno-budowlanego – tak samo jak przy pozwoleniu na budowę.

Gdzie złożyć wniosek o pozwolenie na budowę?

Wniosek składa się w wydziale architektury i budownictwa starostwa powiatowego lub urzędu miasta na prawach powiatu, właściwego dla lokalizacji działki. Można to zrobić osobiście lub elektronicznie przez portal e-Budownictwo.

Czy plan ogólny gminy jest podstawą do wydania pozwolenia na budowę?

Nie. Pozwolenie na budowę nadal wydaje się na podstawie MPZP lub decyzji o warunkach zabudowy. Plan ogólny gminy wpływa jedynie na to, czy nową decyzję WZ w ogóle można uzyskać.

Czy można budować dom bez pozwolenia na budowę?

Tak, jeśli spełnione są warunki procedury zgłoszenia – dotyczy to głównie domów jednorodzinnych, których obszar oddziaływania mieści się w granicach działki. W innych przypadkach pozwolenie na budowę jest obowiązkowe.

Co się stanie, jeśli nie rozpocznę budowy w ciągu 3 lat od uzyskania pozwolenia?

Decyzja o pozwoleniu na budowę wygasa, a inwestor musi wystąpić o nową decyzję, aby legalnie kontynuować budowę.

Podsumowanie

Uzyskanie pozwolenia na budowę to proces, który da się przewidzieć i zaplanować, jeśli trzymasz się kolejności: najpierw sprawdzasz działkę, potem zamawiasz mapę i projekt, na końcu kompletujesz dokumenty i składasz wniosek. Największym ryzykiem opóźnień nie są same przepisy, lecz braki formalne – dlatego warto sprawdzić każdy dokument dwukrotnie, zanim trafi do urzędu. W 2026 roku dodatkowo pilnuj statusu planu ogólnego w swojej gminie – od tego zależy, czy nowy wniosek o warunki zabudowy w ogóle zostanie rozpatrzony pozytywnie.
